新疆能源集(ji)团和田(tian)2×35万千瓦热电联产项目连续传来令人振奋的捷报!两项里程碑式成果的取得为项目后续推进奠定坚实基础,更为保障地区能源供应注入强大动力。
6月1日(ri)21时32分,随着(zhe)高备(bei)变冲击合(he)闸顺(shun)利(li)完成,和田2×35万千瓦热电(dian)联产(chan)项目厂用电(dian)受电(dian)(反送电(dian))一次成功!标志着(zhe)项目建设正式进入设备(bei)单体、系统调试阶(jie)段,向投产(chan)运营迈出(chu)重要一步。

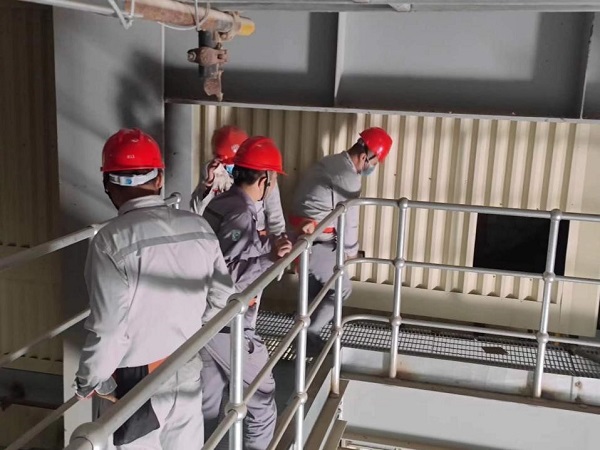

本次(ci)厂用电系统受电范围包括(kuo)观(guan)洛电一线(xian)、观(guan)洛电二线(xian)、220kV升压站、1号高备变、1号机6kV厂用IA段及IB段(不含工作进线断路器)。为确保此次厂用电受电一次成功,和田能源公司高度重视、超前策划、周密部署,组织参建单位、调试单位、运行人员召开专题会议,对全部受电区域设备开展三次逐项全面检查,不漏过一个死角,提前完成设备耐压、局部放电、开关传动试验,运行人员编写受电操作票,并多次讨论修改完善,与国网省调、和田地调多次沟通协调,并对操作票完成六次模拟演练操作,确定指挥人员、操作人员、监护人员,明确分工,对操作项目逐项唱票、复诵,连续72小时不间断操作,确保厂用电顺利受电。

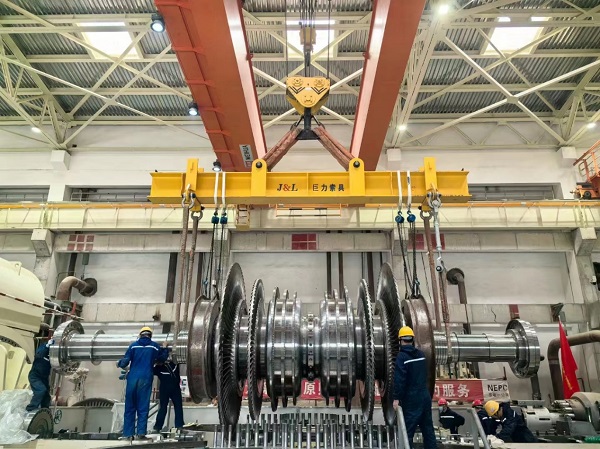

6月2日10时(shi)17分,和田(tian)2×35万千(qian)瓦热电(dian)联(lian)产(chan)项目1号汽轮(lun)机(ji)扣缸节(jie)点顺利完成。整(zheng)个过程严谨有序,充分展现(xian)了各(ge)参建单位的专(zhuan)业(ye)素养和高效(xiao)执行力。
汽(qi)轮机是发电厂的“心脏”,汽机扣缸则是汽机设备安装中最为重要、最为复杂的工作,是汽机施工中的重头戏,技术要求严、精密度高。恰逢5月和田的沙尘天气对汽轮机设备施工造成不小困难。为确保1号机组汽轮机扣缸任务顺利完成,和田能源公司精心组织、科学调度,制定详尽的施工方案和安全保障措施。施工现场,各专业人员紧密协作、精心操作,严格按照施工方案和技术要求稳步推进,此项工作圆满完成。
接下来,和田能源公司将继(ji)续锚定“保安全、建精品、创行优”目标,持续发扬攻坚克难、艰苦奋斗的工作作风,以建设精品工程为己任,不断落实安全责任、强化质量管控、深度优化资源配置、紧抓工期计划。持续开展高标准策划、高质量推动、高水平管理、高效率落实,坚决贯彻落实集团党委工作要求,坚定扛起能源保供重任,向着发电投产目标全力冲刺。
5月(yue)项目建设(she)“进度条”

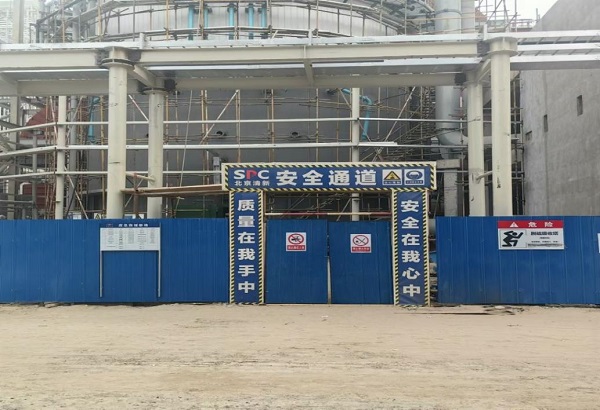

5月6日,和(he)田能源公(gong)司联合监理、总承包单(dan)位(wei)对锅炉保(bao)温施(shi)工(gong)进行(xing)验收,为后续锅炉正常运行(xing)打下了坚实基础(chu)。
5月14日,组织(zhi)召(zhao)开火力发电厂DCS四联会,会议(yi)围绕保护(hu)定(ding)值设定(ding)的(de)合理(li)性、保护(hu)逻辑的(de)完善性以(yi)及(ji)保护(hu)定(ding)值的(de)优化建议(yi)等核心议(yi)题展开讨(tao)论,标志着(zhe)该项(xiang)目从现(xian)场安(an)装阶(jie)段(duan)向调试(shi)阶(jie)段(duan)迈出(chu)了关键一(yi)步。

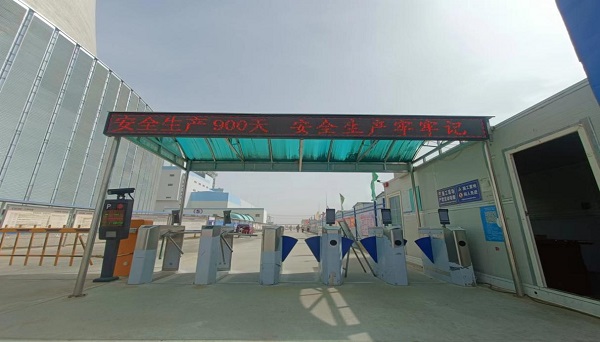

5月15日,项目实现安全生产(chan)900天,再次(ci)刷新了长周期安全生产(chan)纪录。
5月19日,启动(dong)锅炉(lu)水压试验一(yi)次(ci)成功,为后续机组(zu)首(shou)次(ci)启动(dong)做好了首(shou)要准备。
5月20日,项目受电前与省调(diao)、地(di)调(diao)遥测遥信对点完成(cheng),为(wei)反(fan)送电工(gong)作能够顺利配(pei)合调(diao)度安全稳步进行(xing)做好(hao)保障。
5月20日(ri)至22日(ri),组织开展反送(song)电前“签发、许可、负责人”资格(ge)认(ren)定培训,切实提高“签发、许可、负责人”理(li)论知识水平和业务(wu)技能(neng),全面落实安全责任,夯实安全生产基础。
5月25日,受电(dian)前(qian)联合大检查正式开展,检查列(lie)出了项(xiang)目反送电(dian)前(qian)需要改进(jin)的(de)(de)问题,为即将到来的(de)(de)受电(dian)能(neng)够安(an)全顺利完成打好硬件基(ji)础。
5月25日,项目1号脱硫吸(xi)收塔防腐工作圆满结束,为(wei)吸(xi)收塔区域的(de)附属设备(bei)安(an)装创(chuang)造有利条件。
5月25日(ri),和(he)田(tian)能源公(gong)司通过(guo)1号机组厂用电系(xi)统(tong)受电前质量监督检查(cha),为1号机组厂用电系(xi)统(tong)受电提(ti)供可靠技(ji)术保(bao)障。

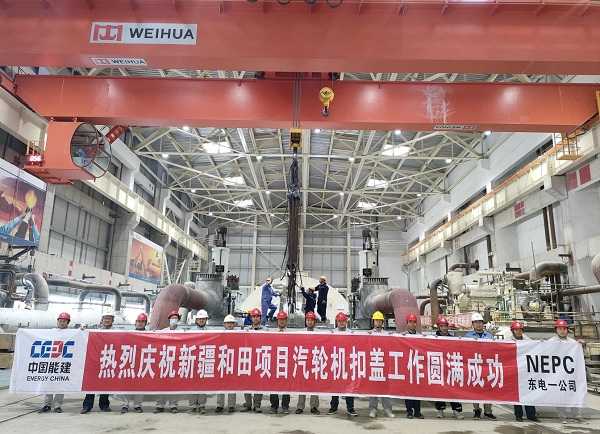

5月30日,汽轮(lun)机扣盖前安全技术交底顺利完成,为汽轮(lun)机扣盖能(neng)够成功(gong)完成加(jia)上最后一道保险。
